卷扬机安装及试车

发布日期:2019-11-20

卷扬机安装方式

根据卷扬机使用情况,有二种安装方式,用户可按照实际使用要求,进行选择。将卷扬机直接固定在起重机的机架上,亦可将卷扬机固定在混凝土基础上。

大吨位卷扬机

卷扬机安装注意事项:

  1. 卷扬机安装在混凝土基础上或机架上必须进行找平,地脚螺栓必须用锁紧装置,防止螺栓松动。
  2. 起重机的导向轮线必须垂直于卷扬机卷筒轴线的点。
  3. 为保证钢丝绳在卷筒上缠绕排列整齐,导向轮与卷扬机之间距离L≥20B。(垂直方向与水平方向均适用)
  4. 选择卷扬机安装位置时,保持司机有良好视线。
  5. 搭设工作棚或设防护罩,防止卷扬机暴晒、雨淋、积水受潮。
  6. 卷扬机机架、控制箱外壳必须接地,接地电阻小于10Ω。

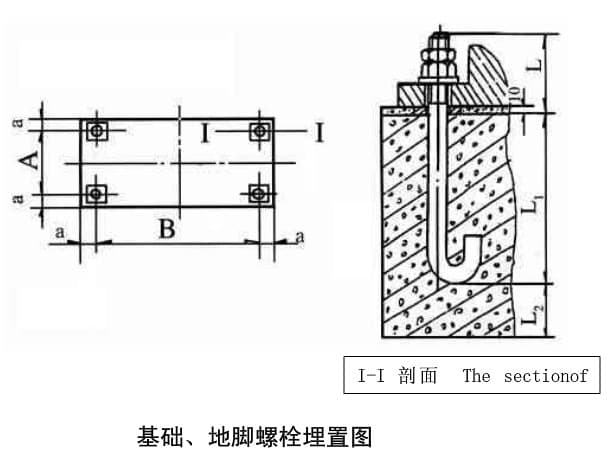

地脚螺栓埋置图

卷扬机试车

本公司生产的卷扬机在出公司时,已按照国家检测规则及有关规定逐台进行严格的质量检查,并进行空载、额定载荷,动态、静态超载试验,为防止在运输途中及用户存放过程中或在使用中可能出现的问题,为此敬告用户,遵守下列规定。

当卷扬机安装完毕后,试车前首先应进行检查,检查内容:

  1. 卷扬机各零件有无损坏,连接螺栓是否紧固。
  2. 卷扬机齿轮箱润滑油油量是否符合规定。
  3. 卷扬机电机控制箱绝缘电阻要求大于0.5MQ接地电阻小于10Q。
  4. 电源开关控制箱接线,控制箱电机接线是否正确,接头是否牢固,包扎是否符合规定。
  5. 电源引线必须采用橡胶铜线电缆,截面大小根据电机容量决定:ZD13KW采用10mm2,ZD7.5KW采用8mm2,ZD3KW采用4mm2。电源三相电压达到平衡,供电电压不得超过额定电压士10%,严禁电机端电压低于额定电压90%情况下使用。
  6. 本卷扬机选用新型的,带制动装置的电动机,它的特点,电机的转子除了作旋转运动外,还能作轴向窜动,在轴向窜动下,制动器自行打开(通电时)和闭合(断电时),电机的轴向窜动量一般在1.5mm~2mm,窜动量可通过电机后端锁紧螺母调节(详见维护保养说明)。

卷扬机试车方法步骤

当经过检查,确认符合规定要求后进行试车,试车方法步骤如下:

  1. 空转试验:正反方向空转试验,检查有否冲击、振动和异常响声,制动是否灵敏可靠,卷筒旋转方向与按钮上标志的升降动作是否一致,卷扬机空转试验程序为:正转6秒,停14秒;反转6秒,停14秒。每次正、反空转连续时间不超过5分钟。
  2. 空转试验正常后,穿绕钢丝绳,将钢丝绳一个端头用压板固定在卷筒一侧,压板必须用螺丝牢牢压紧。
  3. 钢丝绳另一端头应从卷扬机卷筒下面引出,引出的钢丝绳与配套的起重设备上滑轮穿绕后,将钢丝绳末端与起重设备连接,连接的部位、方法由用户决定,一
    般采用绳夹固定。
  4. 如需与配套设备上的限位开关、超载限制器等装置与卷扬机控制箱内线路。
  5. 用户应根据卷扬机的额定起重量、容绳量与起重设备进行合理正确配套。然后根据起重机械技术试验规定,进行额定载荷,动态、静态超载试验要求,进行整体试验。在试验中对卷扬机进行考核检查。

钢丝绳夹安装示意图

进行上述试验后,确认正常,方可投入使用。
